Markanvisning bostäder vid Parkgatan

Falu kommun inbjuder härmed till inlämning av tävlingsbidrag för markanvisning avseende byggrätt för bostäder med fri upplåtelseform.

Markanvisningen omfattar Fastigheten Falun Vasaparken 1 vid Parkgatan intill Vasaparken i Falun.

Denna tävlingsinbjudan innehåller förutsättningar för byggnation inom markanvisningsområdet samt redogör för hur tävlingsprocessen går till.

Området ligger i centrala Falun, nära centralstationen och i anslutning till parkområdet Vasaparken. Det är även nära till Falu lasarett och serviceutbudet i centrum.

För området finns en framtagen detaljplan och fastighetsbildning är genomförd vilket möjliggör en snabb projektstart. Sekretess på inlämnat material gäller fram till att markanvisningsavtal tecknats med den byggherre vars tävlingsbidrag utsetts som vinnare.

Kommunen förbehåller sig fri prövningsrätt av inkomna tävlingsbidrag och rätt att förkasta samtliga tävlingsbidrag utan ersättningsskyldighet till respektive byggherre. Det innebär att själva markanvisningstävlingen inte faller inom ramen för lag om offentlig upphandling (LOU 2016:1145).

Underlag till markanvisningstävlingen utgörs av samtlig information på denna sida samt länkade handlingar.

Tävlingsanmälan till steg 1 är stängd.

Senast uppdaterat

Se en sammanställning av senaste revideringar under rubriken Senaste revideringar nedan.

OBS! Det är upp till de byggherrar som lämnar in tävlingsbidrag att på egen hand hålla sig uppdaterade om eventuella ändringar på denna hemsida fram till sista inlämningsdag.

Falun och markanvisningsområdet

Falun

Falun är Dalarnas största kommun sett till befolkning och är en del av Falun-Borlänge-regionen med 133 000 invånare. I Falu kommun bor cirka 60 000 invånare. Falun har historiskt haft en tydlig befolkningstillväxt vilken nu är något mer försiktig. Trots en mer försiktig utveckling enligt befolkningsprognosen finns ett långsiktigt behov av stadsutveckling i attraktiva lägen, så som markanvisningsområdet.

Falun har en stabil bas av exportinriktade företag, mellanstora verkstadsföretag och företag inom grafisk industri samt ett växande antal tjänsteföretag. Region Dalarna, med bland annat lasarettet, är tillsammans med Falu kommun två av de största offentliga arbetsgivarna i kommunen. I Falun finns även Högskolan Dalarna med utbildningsprogram inom bland annat ekonomi och pedagogik. Planering av återetablering av Dalregementet I13 i Falun pågår, vilket kommer innebära nya arbetstillfällen och därmed nyinflyttade arbetstagare.

Kommunikationer är en viktig del för Falu kommuns framtida utveckling. I anslutning till markanvisningsområdet finns resecentrum för buss och tåg. Det är ett kommunikationsnät mot exempelvis Borlänge, Gävle och Stockholm. Varje dag pendlar cirka 7900 personer in till Falun för att arbeta och cirka 7300 personer pendlar ut från Falun.

Falun har ett lättillgängligt och varierat utbud av natur- och friluftsmiljöer med nära koppling mellan stad och omgivande landskap. Sjöar och vattendrag, särskilt Runn, erbjuder möjligheter till bad, paddling, segling och vinteraktiviteter som skridskoåkning. Skogar och friluftsområden ger goda förutsättningar för vandring, motion och skidåkning, med anläggningar som Lugnet som viktiga noder. Gröna stråk och parker binder samman staden med naturen och möjliggör vardagsnära rekreation. Sammantaget bidrar Faluns natur- och vattenmiljöer till ett aktivt friluftsliv året runt och utgör en viktig del av kommunens attraktivitet.

Falu stad, gruvan och den omgivande bergsmansbygden är en del av världsarvet, upptaget på Unescos världsarvslista. Världsarvet Falun och Faluns övriga kulturmiljöer och kulturhistoriskt värdefulla bebyggelse samt närheten till vatten bidrar till att skapa attraktiva boendemiljöer.

Faluns kvaliteter ger ett varierat bostadsutbud som kan svara mot människors önskan om olika livsstilskoncept genom att erbjuda kulturhistoriska kvarter, stadsbebyggelse, småhusområden och bebyggelse i landsbygdsmiljö.

Hållbart byggande i Falun

Falu kommun strävar efter att skapa ett mer hållbart samhälle. Allt som byggs i Falun ska så långt som möjligt bidra till att skapa attraktiva och tillgängliga livsmiljöer och ge goda livsbetingelser för alla. Genom att så långt som möjligt välja sunda material och resurseffektiva byggprocesser minskar miljö- och klimatpåverkan i ett livscykelperspektiv.

Att bygga hållbara städer och samhällen med jämlika och trivsamma levnadsmiljöer är en global utmaning. Det är därmed viktigt att alla samhällsaktörer tar sitt ansvar i dessa frågor. I Falu kommun utgör hållbarhet en del i den kommunala styrningen. Det innebär att hållbar utveckling är en ständigt pågående process på alla nivåer och i alla delar av kommunens verksamhet. All planering och utveckling i kommunen ska ske på ett långsiktigt hållbart sätt. För att stärka det lokala hållbarhetsarbetet i byggandet har kommunen tagit fram Riktlinjer för hållbart byggande i Falu kommun pdf, 4.9 MB, öppnas i nytt fönster. med tillhörande checklista pdf, 832.6 kB.. Syftet med checklistan är att stötta samhällsbyggnadsprojektledare i Falu kommun att identifiera konkreta förslag på aktiviteter som är i linje med kommunens målbilder för hållbart byggande.

Vasaparken

Markanvisningsområdet angränsar till Vasaparken, en park som antas ha anlagts redan 1909 och som därmed också har ett kulturhistoriskt värde. Delar av parken har tidigare även utgjort del av Korsnäsvägen. 2018 genomfördes en medborgardialog om utformningen av nya Vasaparken och hösten 2022 stod parken klar. Parkområdet ligger mellan Korsnäsvägen och Parkgatan, och utgör en grön koppling till centrum, Stadsparken och Lugnet.

I Vasaparken finns nu tillgängliga gångstråk med sittmöjligheter, lekpark, bouleplan, slackline, bouldervägg, parkour, cykellek och grillplats. I grässlänten går det att åka pulka på vintern eller ligga och njuta i solen på sommaren. I parken finns Skeppet, ett konstverk av Pontus Ersbacken, som är uppfört av återanvända granitstenar.

Förutom att parkens alla blommor, buskar och träd som gör det vackert och trivsamt, fyller parken också andra viktiga funktioner. Träden, planteringarna och gräsmattorna hjälper till att skapa ett bättre klimat i den hårdgjorda staden genom att temperaturen sänks när växterna ”svettas”. Växterna hjälper också till att dämpa buller, rena luften från luftföroreningar och ta upp koldioxid. När det kommer regn och stora skyfall kan parken fungera som en fördröjningsyta då marken är nedsänkt jämfört med marken runtomkring. Parken är också en plats för insekter och andra djur att vara och leva i, vilket bidrar till en mer levande stad och den biologiska mångfalden.

Vasaparken från söder

Vasaparken från söder

Vasaparken från norr

Vasaparken från norr

Vasaparken i kvällssol

Vasaparken i kvällssol

Markanvisningsområdet

Markanvisningsområdet omfattar fastigheten Falun Vasaparken 1 som är cirka 4000 kvadratmeter. Området är beläget i den sydöstra delen av centrala Falun. Både offentlig och kommersiell service finns i närheten. Inom 500 meter finns resecentrum för tåg och bussar, lasarett och centrum med butiker och restauranger. I anslutning till markanvisningsområdet finns gång- och cykelstråk, gator och befintlig bebyggelse. Den omgivande bebyggelsen består av en blandad bebyggelse med flerbostadshus, kontor och annan verksamhet.

Karta som visar markanvisningsområdet

Vy över markanvisningsområdet och delar av Vasaparken

Vy över markanvisningsområdet och delar av Vasaparken

Markanvisningsområdet från öst

Markanvisningsområdet från öst

Markanvisningsområdet från väst

Markanvisningsområdet från väst

Falu kommuns vision för markanvisningsområdet

Den nya bebyggelsen som ska uppföras inom området ska fungera som en ny stadsfront för sydöstra Falun samtidigt som bebyggelsen ska samspela med platsens redan existerande värden, som platsens omgivning och placering. Med en stark arkitektonisk idé ska flera av de parametrar som platsen ger lösas samtidigt som byggnaderna ska ha en utformning av egen tydlig karaktär. Den nya bebyggelsen ska samspela med både de befintliga bebyggelsestrukturernas något formella stadsmässighet som med parkens mer informella karaktär. Den ska uppmuntra till att parken används flitigt samtidigt som det inte ska göras avkall på bebyggelsens mer privata funktioner. Med en arkitektur av hög kvalitet ska bebyggelsen förstärka Faluns identitet och skänka dess invånare och besökare stolthet långt in i framtiden.

Förutsättningar

För markanvisningsområdet gäller Detaljplan för bostäder mm vid Parkgatan, se planbeskrivning pdf, 857.7 kB, öppnas i nytt fönster. och plankarta pdf, 604.9 kB, öppnas i nytt fönster.. Markanvändningen för markanvisningsområdet är bostäder och omfattar cirka 4000 kvadratmeter markareal. Övriga ytor i detaljplanen består av gatumark, gång- och cykelvägar, park och torg. Inom markanvisningsområdet finns idag ingen bebyggelse och består av en grusad yta med inslag av vegetation.

Dwg-fil över fastigheten Vasaparken 1 med planlinjer finns att få vid begäran.

Kontakt via mail: exploateringsavdelningen.mos@falun.se eller telefon: 023-830 00

Allmän plats och etablering

Kommunen är huvudman för, och svarar för drift och underhåll av, allmän plats (gata och park) enligt gällande detaljplan. Befintlig gång- och cykelväg som går genom området ska flyttas och byggas om enligt gällande detaljplan, enligt röd markering i bild nedan. Kommunen kommer att genomföra och bekosta flytten av gång- och cykelvägen. Flytten av gång- och cykelvägen kommer att göras när byggherrens byggetablering är avslutad.

Planområde med markerad gång- och cykelväg som ska flyttas

Planområde med markerad gång- och cykelväg som ska flyttas

Byggrätt

Markanvisningsområdet är uppdelat i tre byggrätter som avgränsas med prickmark och en gång- och cykelväg. Varje byggrätt möjliggör ett bostadshus på maximalt 400 kvadratmeter byggnadsarea vilket innebär att den totala tillåtna byggnadsarean för bostäder inom markanvisningsområdet är 1200 kvadratmeter. Den tillåtna byggnadshöjden enligt detaljplanen ger möjlighet att bygga två våningar med inredd vind på ena byggrätten och tre våningar med inredd vind på de andra två byggrätterna.

Inom varje byggrätt möjliggör detaljplanen för 75 kvadratmeter till komplementbyggnader vilket innebär att det totalt möjliggörs för 225 kvadratmeter till komplementbyggnader inom markanvisningsområdet.

Observera att ytorna ovan är uttryckta som byggnadsarea. Bruttoarean blir betydligt större och beror på hur väl byggrätten utnyttjas.

Parkeringar och infrastruktur

Från markanvisningsområdet är det utfartsförbud till den genomgående gång- och cykelvägen. In- och utfarter till området ska ske mot Parkgatan. Parkeringsbehovet ska beräknas utifrån den parkeringsnorm som gäller vid bygglovstillfället, snarare än den som gällde när detaljplanen upprättades. Det ger flexibilitet över tid och möjlighet att anpassa kraven efter förändrade förutsättningar, exempelvis i hur människor reser och hur bilanvändningen utvecklas.

Planbeskrivningen lyfter möjligheten till samutnyttjande då markanvisningsområdet ligger i ett centralt läge. Parkeringsbehovet är inte statiskt, utan kan justeras nedåt med hänsyn till områdets läge och närheten till befintliga allmänna parkeringsplatser. Planbeskrivningen betonar dock att en sådan justering nedåt förutsätter att åtgärder vidtas för att främja ett minskat bilberoende, exempelvis genom mobilitetslösningar som bilpool, kollektivtrafik och goda cykelförutsättningar. På så sätt kopplas parkeringsfrågan till ett bredare hållbarhetsperspektiv.

Vidare framgår att parkering i första hand ska lösas inom den egna fastigheten, men att parkeringsköp lyfts som en möjlig framtida lösning för att förbättra boendemiljöer. Slutligen tydliggörs att vissa delar av området, förgårdsmarken mot Parkgatan eller i området närmast parken, undantas från parkering av estetiska och trafiksäkerhetsmässiga skäl vilket visar att parkeringslösningen också vägs mot stadsbyggnadskvaliteter.

Buller

I detaljplanearbetet genomfördes en bullerberäkning pdf, 3.6 MB, öppnas i nytt fönster. för markanvisningsområdet. Bullernivåerna vid fasad för väg och järnväg överskrids inte inom det område där bostäder tillåts byggas. För att klara maximala bullernivåer från helikopter behöver ytterväggar, fönster och takkonstruktioner dämpa 30–40 dB. Variationen i dämpning beror på var inom detaljplanen huset byggs. Bostäder och komplementbyggnader måste placeras så att det skapas en uteplats till varje hus som uppfyller riktvärdena. Med hänsyn till områdets karaktär är det inte möjligt att uppföra plank som bullerdämpande åtgärder.

Gestaltning och utformning

Detaljplaneområdet ligger i den gamla stadens gräns. Bebyggelsen ligger i ett öppet stadsrum där delar ingår i riksintresse för kulturmiljövård och världsarvet Falun. Den västra delen av planområdet har den äldre stenstaden (kvartersstaden) i fonden. I den östra delen av planområdet där nya bostäder möjliggörs har stadens karaktär övergått till villaliknande byggnader som är centralt placerade i stora trädgårdar med förgårdsmark. Villorna har tydliga volymer, putsade artikulerade fasader och intressanta tak. Planbestämmelserna i detaljplanen, se plankarta pdf, 604.9 kB, öppnas i nytt fönster. och planbeskrivning pdf, 857.7 kB, öppnas i nytt fönster., för utformning och utnyttjandegrad syftar till att bygga vidare på denna karaktär och bebyggelsestruktur. Utformningen av den nya bebyggelsen ska enligt planbestämmelserna harmonisera med den befintliga bebyggelsen runtomkring. Det innebär en hög kvalitet i utformning och materialval. Exempelvis ska fasader för huvudbyggnader till största delen bestå av puts eller av annat material som ger samma intryck som puts.

Vy över den äldre stenstaden

Vy över den äldre stenstaden

Omkringliggande bebyggelse

Omkringliggande bebyggelse

Omkringliggande bebyggelse

Omkringliggande bebyggelse

Omkringliggande bebyggelse

Omkringliggande bebyggelse

Planavgift

Detaljplanen kommer att ligga till grund för uttag av planavgift. Avgiften tas ut vid ansökan om bygglov. Storleken på planavgiften beräknas enligt den av kommunfullmäktige beslutade plan- och bygglovtaxan och varierar på grund av bebyggelsens art och omfattning.

Planavgiften baseras på den taxa som gäller när ansökan om bygglov kommer in.

De byggnader som kan tolkas som komplementbyggnader till andra användningar än en- och tvåbostadshus ska vid tolkning av plan- och bygglovtaxan jämställas med komplementbyggnader för en- och tvåbostadshus och den taxa som gäller för dessa.

Kommunen kommer att teckna ett markanvisningsavtal, som reglerar villkoren för markanvisningen, med den byggherre som vinner markanvisningstävlingen. Markanvisningen gäller i 18 månader från den dag då markanvisningsavtalet tecknas. För genomförandet och utbyggnaden av bostäderna förutsätts att kommunen träffar ett köpe- och genomförandeavtal med byggherren inom markanvisningstiden. Om ett köp- och genomförandeavtal inte kan träffas mellan parterna inom markanvisningstiden, på grund av att parterna inte kommer överens, saknas förutsättningar för att ingå ett köp- och genomförandeavtal och kommunen har då rätt att utlysa en ny markanvisning.

Köpeskillingen för markanvisningsområdet, fastigheten Falun Vasaparken 1,
är 9 300 000 kronor.

Anläggnings- och anslutningsavgifter för vatten, spillvatten och fjärrvärme med mera ingår inte i köpeskillingen. Övriga kostnader, till exempel avgifter för bygglov och planavgift ingår inte heller i köpeskillingen.

Byggherren svarar för och bekostar lagfartskostnader.

Markanvisningsområdet utgörs av fastigheten Falun Vasaparken 1. Fastigheten består av två områden som delas av ett område med allmän plats avsedd för gång- och cykelväg.

Fastigheten belastas av ledningsrätt för vatten och avlopp enligt lantmäteriakt 2080-2020/65.1, ledningsrätt för fjärrkyla enligt lantmäteriakt 2080-2020/65.2, ledningsrätt för fjärrvärme enligt lantmäteriakt 2080-4069.1 samt ledningsrätt för opto enligt lantmäteriakt 2080-4069.2. Dessa ledningar ska ligga kvar inom fastigheten. Området för var ledningarna ligger är utpekade i respektive förrättningskarta.

Inom markanvisningsområdet har kommunen anlagt en stödmur och markfundament pdf, 670.4 kB, öppnas i nytt fönster. för att möjliggöra för bebyggelse inom fastigheten Falun Vasaparken 1. På stödmuren har kommunen monterat en klättervägg till förmån för den intilliggande parken, Vasaparken. Fastigheten Falun Vasaparken 1, markanvisningsområdet, kommer därmed att belastas av ett servitut för klätterväggen till förmån för kommunen.

Stödmur och markfundament tillhörande fastigheten Falun Vasaparken 1, markanvisningsområdet

Stödmur och markfundament tillhörande fastigheten Falun Vasaparken 1, markanvisningsområdet

Klättervägg monterad på stödmur

Klättervägg monterad på stödmur

Utöver de ledningar som har ledningsrätt, som omnämns under rubriken Fastighetsinformation, finns det inom markanvisningsområdet även ledningar som behöver flyttas inför bebyggelsen. Ledningarna som avses är ledningar för vatten, spillvatten, dagvatten, fjärrvärme, el och opto. Kommunen ansvarar för att projektera, genomföra och bekosta ledningsflytten tillsammans med ledningsägaren. Flytten av ledningarna behöver ske innan byggherren påbörjar sitt markarbete. Byggherren bekostar sedvanliga anslutnings- och anläggningsavgifter för samtliga medier ovan, enligt för tiden gällande taxor.

Markerade områden berörs av ledningsflytt

Markerade områden berörs av ledningsflytt

Dagvatten

Markanvisningsområdet kommer att ha begränsade ytor för att fördröja sitt dagvatten. Dagvattnet kommer till stor del behöva tas om hand i det allmänna ledningsnätet. Fördröjning ska göras inom markanvisningsområdet i den utsträckning som det är möjligt, till exempel genom planteringar på förgårdsmark och uteplatser samt genom materialval för parkeringar. Markanvisningsområdet ska utformas så att dagvatten vid stora regn kan rinna ner i den intilliggande Vasaparken.

Avfallshantering

Avfallshantering ska ske enligt de regler som gäller i Falu kommun. Byggherren svarar för samtliga kostnader för avfallshanteringen.

Markanvisningsområdet ligger delvis i Vasaparken. I den äldre och kvarvarande delen av Vasaparken som inte tas i anspråk för bostäder kommer den nuvarande karaktären att bevaras. Parken har flera stora träd och ett kulturhistoriskt värde som behöver beaktas under entreprenadtiden, både vid byggnationstiden och vid etableringen. Den nya bebyggelsen kommer att stå i direkt anslutning till parken. Intill markanvisningsområdet har den nya delen av Vasaparken färdigställts och invigdes i oktober 2022.

Äldre och kvarvarande del av Vasaparken

Äldre och kvarvarande del av Vasaparken

I detaljplanearbetet genomfördes en översiktlig geoteknisk undersökning pdf, 602.5 kB, öppnas i nytt fönster. och tillhörande markteknisk undersökningsrapport pdf, 1.2 MB, öppnas i nytt fönster.. Eventuellt kan kompletterande undersökningar behövas när byggnadernas läge och höjd har bestämts, vilka bekostas av byggherren.

Genom påverkan från gruvdriften i Falu koppargruva har höga halter av tungmetaller samlats i stora delar av marken inom Falu tätort. Med anledning av detta finns så kallade platsspecifika riktvärden för Falu tätort. Råd och upplysningar om detta lämnas av kommunens miljö- och samhällsbyggnadsförvaltning. Delar av markanvisningsområdet har försetts med ett lager om cirka 20 centimeter med nya massor i form av bergkross. Massorna under detta lager och övriga ytor inom markanvisningsområdet är ej provtaget. Byggherren ska stå för eventuella miljöprovtagningar och vid behov sanering inom fastigheten.

Fastigheten ligger inte inom högriskområde för radon. Generellt gäller att alla bostäder ska klara gällande referens och gränsvärden för radongashalt i inomhusluften. Detta innebär att inom Falu kommun ska nybyggnationer uppföras i radonsäkert utförande eller föregås av en radonundersökning. Byggherren svarar för och bekostar sådan mätning.

Någon ansökan om ingrepp i fornlämning behövs inte då markanvisningsområdet ligger utanför den fasta fornlämning som omfattar stora delar av centrala Falun. Hittas däremot arkeologiskt fynd vid exploatering ansvarar byggherren för de åtgärder som behövs och bekostar dessa.

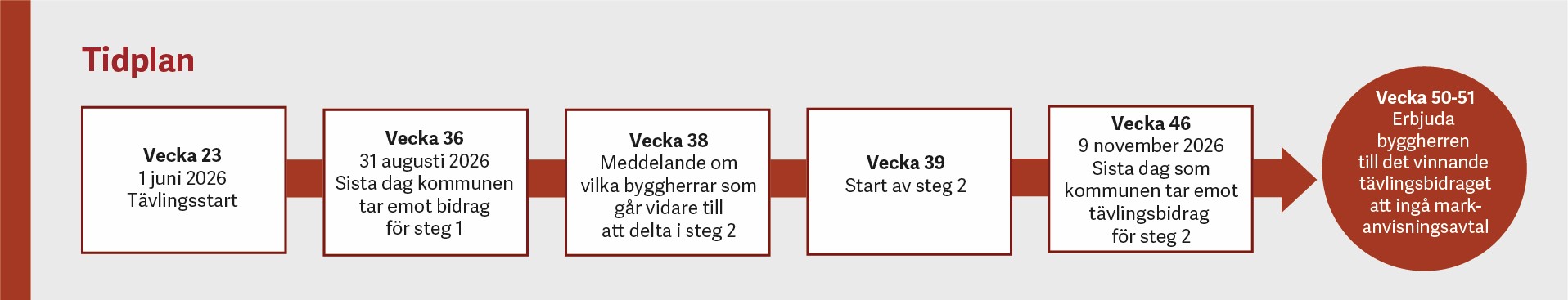

Tävlingsprocess

Markanvisningstävlingen arrangeras av Falu kommun.

Utvärderingen av byggherrarna och deras inlämnade tävlingsbidrag kommer att genomföras i två steg. De inlämnade bidragen måste uppfylla redovisningskraven för respektive steg under avsnittet ”Redovisningskrav” för att anses som ett giltigt bidrag. I steg 1 bedöms byggherrens förmåga att genomföra projektet, den övergripande idén och de huvuddrag som bidraget bygger på. I steg 2 görs en mer detaljerad prövning av hur idén ska genomföras i praktiken och en uppdatering av bedömningen kring byggherrens förmåga att genomföra projektet. Kraven på inskickade handlingar är därför lägre i steg 1 och ökar i steg 2, där mer utvecklade och detaljerade underlag krävs.

Inkomna tävlingsbidrag granskas och utvärderas av en utvärderingsgrupp bestående av deltagare från Falu kommuns miljö- och samhällsbyggnadsförvaltning. De byggherrar som kommunen väljer ut från steg 1 kommer att få möjlighet att lämna in ett komplett tävlingsförslag i steg 2. När steg 2 är genomfört avser kommunen att anvisa markanvisningsområdet till den byggherre som lämnat det bästa tävlingsförslaget utifrån en sammanvägd bedömning. Byggherren med det vinnande tävlingsbidraget kommer att erbjudas att teckna markanvisningsavtal. Markanvisningsavtalet ska godkännas av behörig politisk instans.

Kommunen förbehåller sig fri prövningsrätt av inkomna tävlingsbidrag och fri rätt att förkasta bidrag utan ersättningsskyldighet till respektive byggherre.

Innan ett markanvisningsavtal tecknas med den byggherre som lämnat in det vinnande bidraget kommer kommunen låta utföra en motpartsgranskning av byggherren.

Kommunen innehar den materiella äganderätten till samtliga inlämnade tävlingsförslag. Förslagsställare (Tävlande byggherre?)innehar upphovsrätten och behåller nyttjanderätten till sina förslag (tävlingsbidrag?). Kommunen ges genom inlämning av tävlingsbidrag rätt att utan ersättning till upphovsman eller byggherren ställa ut eller publicera förslagen (tävlingsbidragen), hela eller delar av, samt mångfaldiga det för behandling inom kommunen. Det utgår heller inte någon ersättning till de som lämnar in tävlingsbidrag.

Sekretess gäller för alla inlämnande handlingar fram till att markanvisningsavtal tecknats med den byggherre vars tävlingsbidrag utsetts som vinnare.

Önskar byggherren att uppgifter i det inlämnade materialet skyddas även efter att markanvisningsavtal träffats med den vinnande byggherren måste en sådan begäran bifogas tävlingsbidraget.

I begäran om sekretess ska exploatören ange följande:

  1. precisera i detalj vilka uppgifter som ska omfattas av sekretess
  2. precisera varför skada kan antas uppstå om uppgifterna lämnas ut
  3. hänvisa till vilket aktuellt lagrum som åberopas

I princip kan sekretess aldrig beviljas för ett dokument i sin helhet. Vilka uppgifter som sekretessbegäran avser ska därför vara på detaljnivå. Uppgifter som rör utvärderingskriterierna är endast undantagsvis av sådan karaktär att de kan sekretessbeläggas av kommersiella skäl.

En sekretessprövning görs i enlighet med tryckfrihetsförordningen och offentlighets- och sekretesslagen. För att kommunen i sin sekretessprövning ska kunna göra en säkrare bedömning krävs uppgifter enligt ovan. I annat fall saknas som regel förutsättningar för beslut om sekretess. I sådant fall kan alla inlämnade handlingar lämnas ut i sin helhet.

Kommunen är inte bunden av byggherrens sekretessbedömning utan kommer att göra en självständig sekretessprövning.
Ytterst avgörs frågan avseende sekretess i domstol.

Redovisningskrav

Tävlingsbidrag som skickas in kommer ses som bindande och ska i steg 1 innehålla:

Information om byggherren

  • Anbudslämnarens (byggherrens) firma, adress och organisationsnummer samt ovanstående uppgifter för eventuellt moderbolag
  • Namn på anbudslämnarens kontaktperson, telefonnummer, e-post, samt behörighetshandlingar för kontaktpersonen
  • Tilltänkt organisation (kompetens och arbetsställe) samt CV på företrädare, ägare för koncernen och projektorganisation
  • Registreringsbevis, högst tre månader gammalt
  • Ratingintyg, ett som är högt tre månader gammalt och 3 års historiska ratingintyg, enligt Upplysningscentralens soliditets-/likviditetsbedömning
  • Senaste årsbokslut - 3 års historiska årsredovisningar samt redovisning av eventuella väsentliga händelser i bolaget som inte finns med i årsredovisningen. Eventuella gåvolöften och liknande dokument. Eventuell dokumentation avseende kommunala eller statliga bidrag och/eller annan dokumentation som redogör för finansiell genomförandeförmåga
  • Skatteverket blankett SKV 4820, ifylld av Skatteverket, högst tre månader gammal
  • Intyg om godkänd eller auktoriserad revisor

Tävlingsbidragets projektidé

  • Situationsplan i A3-format skala 1:500 som visar placering av byggnader
  • Enklare fasadillustrationer som visar någon del av samtliga huvudbyggnader sett från Korsnäsvägen eller Promenaden. Omgivningen ska återges schematiskt
  • Redovisning av antal kvm BTA bostäder

I steg 2 ska följande handlingar lämnas in:

  • Mer detaljerad situationsplan där även gårdsmiljöer, nivåskillnader, parkeringslösningar och avfallshantering framgår. Situationsplanen ska vara i 2D och lämnas in i PDF-format och DWG/SHAPE-format
  • Illustrationer som visar bebyggelsens placering, volym, kvartersmarkens utformning och samspelet med intilliggande miljöer. Samt 3D-bilder med minst en bild från fyra olika vinklar för att visa hur förslaget upplevs från parken och omgivande gator, med syfte att ge en heltäckande bild av området
  • Mer detaljerade fasadillustrationer som tydligt visar kulör, materialval och fönstersättning
  • Beskrivning i text (max 1 A4-sida) av hur gestaltningen kommer att knyta an till gestaltningsvisionen och de riktlinjer kring gestaltning som redovisas under ”Tävling - steg 2” i bilaga 9
  • Val av arkitektfirma
  • Tilltänkt finansieringsstruktur
  • Uppskattad produktionskostnad
  • Bedömda prisnivåer vid försäljning alternativt hyresnivåer vid uthyrning
  • Har ratingintyg, årsredovisning, informationen från Skatteverket eller information som berör dessa ändrats sedan steg 1 ska uppdaterade versioner lämnas in i detta steg
  • Redovisning av andra pågående projekt med uppgifter om tidplan, storlek och finansieringskälla samt andra sökta projekt med uppgifter om tidplan, storlek och finansieringskälla
  • Översiktlig tidplan där produktionstiden framgår
  • Genomförandebeskrivning i text (max 2 A4-sidor) som inkluderar
    • koncept för projektet
    • upplåtelseform på lägenheterna
    • beräknat kvm BTA bostäder och antal lägenheter
    • lösning på bullersituationen för uteplatser och innemiljö
    • beskrivning av byggherrens ambitioner kring hållbart byggande samt hur det kommer till uttryck i projektet. Beskriv även om eventuell miljöklass kommer vara aktuell för projektet
    • beskrivning av tänkt lösning för parkering och avfallshantering
    • beskrivningen ska även styrka att och beskriva hur projektet följer detaljplanens bestämmelser

Bedömning och utvärdering

Förutsatt att inkomna tävlingsbidrag lämnas in i enlighet med den här markanvisningsinbjudan samt uppfyller detaljplanens bestämmelser och att redovisningskraven uppfylls så kommer en samlad bedömning att ske av inlämnade handlingar. Viktiga aspekter vid utvärderingen kommer vara projektets gestaltning och genomförbarhet samt hur förslaget uppfyller gestaltningsvisionen.

I steg 1 kommer utvärderingen utgå ifrån de kriterier som är uppräknade under rubriken ”Tävling - Steg 1” i riktlinjer för gestaltning pdf, 57.2 kB, öppnas i nytt fönster..

I steg 2 kommer utvärderingen huvudsakligen utgå från de kriterier som är uppräknade under rubrik ”Tävling - Steg 2” i riktlinjer för gestaltning Öppnas i nytt fönster., men till viss del beaktas även kriterierna i steg 1.

I steg 1 kommer den viktigaste aspekten i utvärderingen vara genomförandeförmågan hos byggherren som står bakom tävlingsbidraget. Utvärderingen kommer bland annat att ske utifrån byggherrens ekonomiska ställning och tidigare genomförda referensobjekt.

I steg 2 kommer utvärderingen av genomförbarheten utgå i från uppdaterad information kring byggherrens ekonomiska ställning men främst utgå från byggherrens genomförandebeskrivning och projektets översiktliga tidplan. De viktigaste aspekterna i genomförandebeskrivningen är byggherrens koncept, ambitioner för hållbart byggande i projektet samt tekniska lösningar för bullersituationen.

Frågor och svar

Vid eventuella frågor om markanvisningstävlingen ska dessa lämnas in via kontaktuppgifterna under avsnittet ”Kontakt”. Frågeställaren kommer att besvaras via det kontaktsätt som frågan ställs. Kommunen avser att lämna svar till frågeställaren inom fem arbetsdagar. Inom perioden v.28–31 avser kommunen att lämna svar inom tio arbetsdagar. Frågor ombeds ställas senast två veckor innan sista tävlingsdag i båda tävlingsstegen. Samtliga frågor och svar kommer att publiceras på hemsidan för denna markanvisningstävling. Det är upp till byggherren att hålla sig uppdaterad via hemsidan.

En fråga gällande skrivningen om markförutsättningar.

”Delar av markanvisningsområdet har försetts med ett lager om cirka 20 centimeter med nya massor i form av bergkross. Massorna under detta lager och övriga ytor inom markanvisningsområdet är ej provtaget. Byggherren ska stå för eventuella miljöprovtagningar och vid behov sanering inom fastigheten.”

Är detta en allmän och generell skrivning som görs eller något vi bör ta i särskilt anspråk för denna fastighet?

Svar: Det är både en allmän skrivning och en projektspecifik skrivning. På markanvisningsområdet vet vi att de 20 översta centimetrarna är rena eftersom de lagts dit i samband med att Vasaparken iordningställdes. Det som är under det lagret har vi inga uppgifter om, som det står så är det ej provtaget. På platsen har det tidigare varit en avfartsväg till Korsnäsvägen, grönområde och gc-vägar. Generellt sett så är Falun drabbat av föroreningar på grund av den tidiga gruvdriften. Byggherren ska stå för eventuella miljöprovtagningar och vid behov sanering inom fastigheten.

Känner ni till om det utfördes några provtagningar i samband med den tidigare anvisningen på fastigheten som gjordes 2021?

Svar: Inga miljöprovtagningar har gjorts

Finns det någon dokumentation att ta del av gällande provtagningar?

Svar: Nej, inte vad gäller miljöprovtagningar.



Enligt Redovisningskrav - Steg 1 framgår det att "Tävlingsbidraget skall vara undertecknat av behöriga företrädare för Anbudslämnaren", hur vill kommunen att undertecknandet ska ske?

Svar: Kommunen har idag inget verktyg för att läsa in digital signering. Signering behöver därför ske fysiskt på någon av sidorna i det inskickade materialet. Den signerade sidan scannas in och skickas in digitalt tillsammans med det övriga materialet.

Senaste revideringar

Här redovisas ändringar och redigeringar som sker på denna sida under annonseringstiden. Kan exempelvis vara kompletterande information i något avsnitt utifrån inkommen fråga. Sätt datum på när ändringen är gjord.

  • Avsnittet Markanvisningsområdet har kompletterats med en ytterligare bild ” Vy över markanvisningsområdet och delar av Vasaparken” 2026-06-15
  • Uppgiften om antalet invånare i Falun-Borlänge-regionen, under avsnittet Falun, har korrigerats från 160 000 till 133 000 invånare. 2026-06-17
  • Information om att dwg-fil över fastigheten Vasaparken 1 med planlinjer finns att få vid begäran, har lagts till i avsnittet Planförutsättningar. 2026-06-30
  • Information under fliken "Lämna in" om att det råder problem med att skicka in filer i Zip-format. 2026-08-31 17:03

Kontakt

Josefine Holm, huvudprojektledare för markanvisningstävlingen

Vid frågor gällande markanvisningstävlingen kontakta Josefine Holm, exploateringsavdelningen, Miljö- och samhällsbyggnadsförvaltningen

www.falun.se Länk till annan webbplats.
exploateringsavdelningen.mos@falun.se

023-830 00

Inlämning av tävlingsbidrag

Tävlingsanmälan för steg 1 är stängd.

Sidan uppdaterad 2026-09-01
